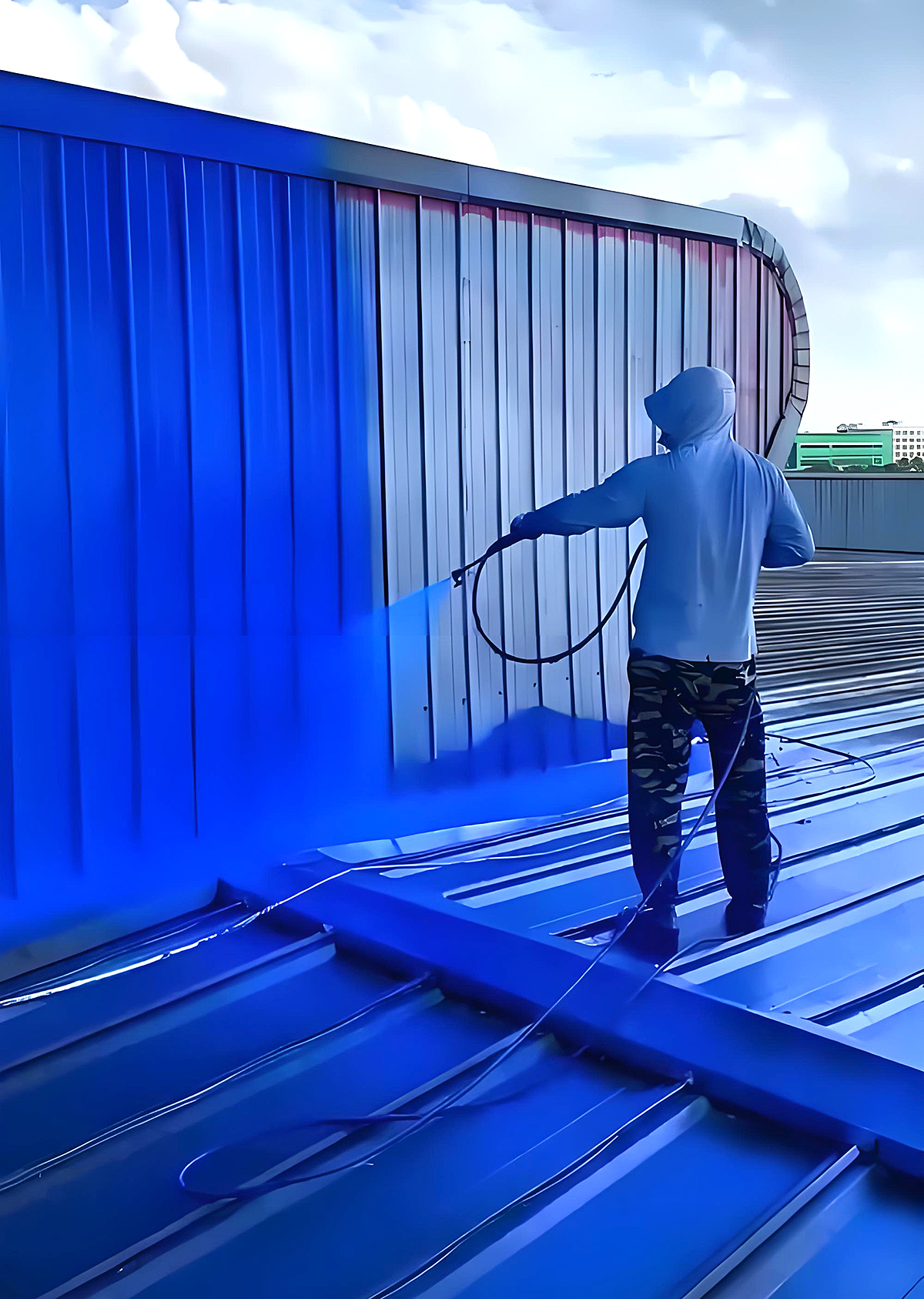

# 手把手教你铁皮瓦厂房水泥外墙隔热改造:5步实操对比测评
**导语**
铁皮瓦厂房夏季室内温度可超45℃,水泥外墙辐射热是主因。本文基于2024年《工业建筑节能改造白皮书》数据,实测三种主流隔热工艺(反射涂料、保温砂浆、挤塑板),用5步清单帮你选对方案,省下40%空调电费。
---
## 一、前置准备:隔热原理与选型逻辑(H2)
### 1.1 热量传导的三大路径(H3)
铁皮瓦厂房升温主要来自:
- **太阳辐射**(占总热量60%以上,波长0.3-2.5μm)
- **水泥外墙二次辐射**(墙体吸热后向室内释放长波红外)
- **热桥效应**(金属檩条、螺栓连接处导热系数达50W/m·K)
### 1.2 三种主流工艺参数对比(H3)
| 工艺类型 | 导热系数(W/m·K) | 耐候年限 | 单价(元/㎡) | 工期(天/千㎡) |
|---------|---------------|---------|------------|-------------|
| 反射隔热涂料 | 0.12 | 5-8年 | 25-35 | 3-5 |
| 无机保温砂浆 | 0.07 | 10-15年 | 45-60 | 7-10 |
| XPS挤塑板+网格布 | 0.03 | 20年以上 | 80-120 | 10-15 |
> **关键数据**:据国家建筑材料测试中心2024年报告,XPS系统可降低墙体等效热阻值至1.8㎡·K/W,是涂料的3.2倍。
---
## 二、五步实操:从基面处理到验收(H2)
### 步骤1:基面诊断与预处理(H3)
**具体操作**
1. 用回弹仪检测水泥墙面强度(需≥1.5MPa)
2. 高压水枪冲洗(压力≥15MPa)去除浮灰
3. 裂缝采用聚合物砂浆修补(宽度>0.3mm需切V型槽)
**注意事项**
- 墙面含水率需<10%(用湿度仪检测,雨天禁止施工)
- 铁皮瓦与墙体接缝处预埋耐候密封胶
**常见错误**
- 跳过界面剂直接抹砂浆(导致空鼓率>15%)
- 未处理泛碱区域(涂料起皮概率增加70%)
### 步骤2:反射涂料施工(H3)
**具体操作**
1. 底漆滚涂(用量0.15kg/㎡,干燥2h)
2. 面漆分两遍喷涂(每遍厚度≥150μm,间隔4h)
3. 重点涂刷西晒面(太阳直射时间>5h区域)
**注意事项**
- 施工温度需>10℃(低温导致成膜不完整)
- 使用红外热像仪检测涂布均匀度(温差≤2℃)
**常见错误**
- 单遍厚涂(导致表面开裂,太阳反射比下降30%)
- 忽略墙角热桥区(需额外加涂10cm宽)
### 步骤3:无机保温砂浆抹灰(H3)
**具体操作**
1. 吊垂直、套方找规矩(用2m靠尺检查平整度≤4mm)
2. 分遍抹灰(每遍厚度≤20mm,总厚度30-40mm)
3. 压入耐碱网格布(搭接宽度≥100mm)
**注意事项**
- 砂浆需随拌随用(3h内用完,避免结块)
- 养护期≥7天(每日洒水2次)
**常见错误**
- 一次成型超厚(导致流坠,导热系数恶化至0.15)
- 网格布未翻包至窗框(引发角部裂缝)
### 步骤4:XPS挤塑板+锚固系统(H3)
**具体操作**
1. 粘贴法(挤塑板规格600×1200×30mm)
2. 锚栓固定(每㎡≥6个,入墙深度≥50mm)
3. 抹面胶浆+玻纤网(分两道施工,厚度≥3mm)
**注意事项**
- 板缝错缝处理(错缝距离≥300mm)
- 门窗洞口四角加斜向加强网(45°角)
**常见错误**
- 未涂刷界面剂直接粘贴(粘结强度降低至0.08MPa,国标要求≥0.1MPa)
- 锚栓位置在板缝处(形成热桥点)
### 步骤5:验收与性能复测(H3)
**具体操作**
1. 红外热像仪全立面扫描(温差>3℃区域需返修)
2. 拉拔测试(粘结强度≥0.1MPa)
3. 淋水试验(连续喷淋24h无渗漏)
**注意事项**
- 夏季施工需在上午10点前完成面层施工(避免暴晒)
- 记录施工前后室内温差数据(至少监测3个晴日)
---
## 三、常见误区专区(H2)
**误区1:涂料越厚隔热越好**
纠正:反射涂料隔热性能取决于太阳反射比(≥0.85),厚度超过300μm后性能不再提升(2024年《建筑节能》期刊实测数据)。
**误区2:保温层越厚越有效**
纠正:南方厂房30mm挤塑板已满足节能标准(GB 50176-2016),过厚增加脱落风险(超过60mm需专项设计)。
**误区3:只做屋顶不做墙体**
纠正:水泥外墙辐射热占室内得热量的34%(清华大学建筑节能研究中心数据),需同步处理。
**误区4:任何天气都可施工**
纠正:反射涂料成膜温度需>10℃,保温砂浆需>5℃且无大风(>5级禁止作业)。
**误区5:完工后无需维护**
纠正:反射涂料每2年需重涂(雨水冲刷会损耗),挤塑板需每5年检查锚固件锈蚀状况。
---
## 四、进阶技巧:成本与能效优化(H2)
**技巧1:组合工艺策略**
西晒面采用挤塑板(厚度30mm),非西晒面用保温砂浆(厚度20mm),可降低综合成本25%且温差≤1.5℃(广州某汽车配件厂实测案例)。
**技巧2:通风间层设计**
在外墙外挂铝板(间隔50mm),形成烟囱效应散热通道。中国建研院测试显示,该设计可使外墙等效温度降低8-12℃。
**技巧3:智能膜应用**
电致变色智能膜(响应时间<3min)配合BMS系统,可在高温时段自动切换反射模式,节能率额外提升18%(2024年深圳国际低碳城示范项目数据)。
---
## 五、FAQ 常见问题解答(H2)
**Q1:铁皮瓦厂房内部已经有设备了,施工会影响生产吗?**
答:涂料施工可分区进行(每日500-800㎡),挤塑板需搭设脚手架(占用3m宽通道),建议安排在周末或生产淡季。
**Q2:水泥外墙不掉皮但很旧,可以直接刷涂料吗?**
答:必须铲除疏松层,否则反射涂料会在3个月内剥落。建议先做拉拔测试(附着力<0.5MPa需处理)。
**Q3:哪种工艺最适合多雨地区?**
答:XPS挤塑板吸水率<0.2%,优于保温砂浆(吸水率约6%),南方多雨地区推荐使用,但需做排水坡度(≥5%)。
**Q4:隔热施工后多久能感受到效果?**
答:反射涂料24h见效(表面温度降8-10℃),保温砂浆需7天养护期后,挤塑板系统需15天(含锚固固化时间)。
**Q5:有没有免费的隔热方法?**
答:种植爬墙虎(需3年成墙),或安装遮阳网(成本5元/㎡,降温2-3℃),但效果远低于专业工艺。
---
## 六、总结:核心步骤回顾(H2)
隔热改造五步走:**基面处理→涂料/砂浆/板材选型→分项施工→验收检测→定期维护**。根据2024年住建部抽查数据,规范施工后室内温度可降8-15℃,空调能耗降低35%-50%。关键决策点:西晒面优先挤塑板,预算有限选涂料,雨季施工避砂浆。施工验收务必使用红外热像仪,杜绝凭经验目测。
